사업개요
- 위 치 : 강서구 가덕도 북안, 창원시 진해구 용원․웅동․제덕만 일원
- 사업내용
- 정부사업 : 다목적부두 2선석, 소형선부두 0.8km, 방파제 6.09km, 호안 33km, 도로 56.15km, 철도 54km, 토도제거, 준설 1식
- 민자사업 : 컨테이너 53선석, 잡화부두 등 4선석, 도로 15.26km, LNG벙커링기지 조성 1식, 수리조선단지 1개소
- 사 업 비 : 19조 3,015억원(정부 8조 4,972억원, 민자 10조 8,043억원)
추진상황
- `96. 7. : 항만기본계획 고시
- `08. 7. : 제1배후도로(가덕IC∼초정IC) 개통
- `12. 8. : 서「컨」부두(2-5단계, 3선석) 착공/ ‘21. 2. 준공(하부)
- ‘19.12. : 서「컨」부두(2-5단계) 상부시설 축조 착공 - `13. 8. : 서「컨」(1단계) 배후단지 착공/ ‘18.11. 준공
- `15. 12. : 남「컨」배후단지 착공
- `16. 2. : 남「컨」부두(2-4단계, 3선석) 착공/ ‘22.5. 준공
- `17. 1. : 제2배후도로 개통
- `19. 8. : 서「컨」부두(2-6단계, 2선석) 착공
- `20. 6. : 토도 제거 준공
- `21. 6. : 서「컨」북측 피더부두 1선석 착공
향후계획
- `23. 12 : 남「컨」배후단지 준공
- `23. 하. : 서「컨」부두(2-5단계) 상부시설 축조 준공
- `24. 하. : 서「컨」부두(2-6단계) 하부시설 준공

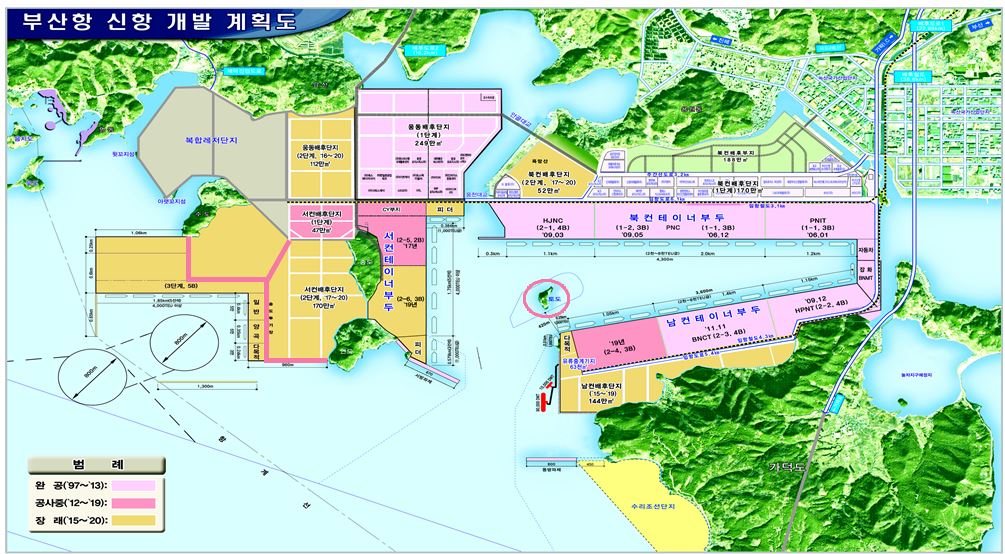

단계별 부두시설 확충 계획
- 컨부두 24선석, 기타부두 2선석 총 26선석 운영, 추진 중 6선석
구분 | 계 | 조성완료 | 공사중 | 장래 | |
---|---|---|---|---|---|
계(선석) | 59 | 26 | 6 | 9 (`30년까지) | 18 (`30년이후) |
컨부두 | 53 | 24 | 6 | 5 | 18 |
1부두(북컨) : 3 |
서컨(2-5단계) : 3 |
피더(남컨서측) : 2 |
진해신항(1-2단계) : 3 |
||
기타부두 | 6 | 2 | - | 4 | - |
다목적 : 2 | - |
잡화(서컨남측) : 2 잡화(남컨서측) : 1 양곡(두문지구) : 1 |
- |
배후단지 조성계획
- 총 8,290천㎡(완료 4,673천㎡, 향후 3,617천㎡)
구분 | 북‘컨’ | 웅동 | 서‘컨’ | 남‘컨’ | ||||
---|---|---|---|---|---|---|---|---|
1단계 | 2단계 | 1단계 | 2단계 | 1단계 | 2단계 | 3단계 | ||
조성면적(천㎡) | 1,690 | 523 | 2,485 | 1,119 | 498 | 436 | 378 | 1,161 |
계 | 2,213 | 3,604 | 1,312 | 1,161 | ||||
비고 | 운영중 | `28. 운영 | 운영중 | `28. 운영 | 완공 | `30. 운영 | `30. 운영 | `24. 운영 |
