특수공시 (2013년 결산기준)

2014 재정공시 특수공시 대상사업

2014 재정공시 특수공시 대상사업 다운받기 한글파일 다운로드

특수공시 대상사업

(단위 : 억원)

특수공시 대상사업 에 대한 표이고 연번, 사업명, 사업개요, 총사업비, 담당부서명 으로 구성된 목록입니다
연번 사 업 명 사업개요 총사업비 담당부서명 (담당자)
1 도시철도 1호선 연장(다대선) 건설 ․2006~2016 ․L=7.98㎞, 6개역, 차량기지 1개소 9,554 교통정책과 (노명환)
2 화물자동차 공영차고지 조성 ․2009~2016 ․2개소(부지 123,512㎡, 주차 746면) 737 교통운영과 (김학윤)
3 동천로 대중교통전용지구 조성 ․2011~2015 ․서면 동천로(밀리오레~센트럴스타) ․L=740m, B=20m 84 대중교통과 (이상용)
4 부산현대미술관 건립 ․2008~2017 ․연면적 15,290㎡, 지하2/지상4층 ․다목적전시실, 비엔날레관 등 430 문화예술과 (최영환)
5 황령산 봉수대 관광자원화사업 ․2011~2013 ․주차장 A=1,950㎡, 진입도로 L=118m, B=8m 12 관광진흥과 (김민호)
6 부산박물관 제1전시관 전시실 리모델링 공사 ․2013. 3월~12월 ․1313.81㎡(전시실 797.81㎡, 휴게공간 516㎡) 8 시립박물관 (이유진)
7 수영사업소 태양광발전시설 설치 ․2012~2013 ․태양광발전 124.8kW 7.2 환경정책과 (서길종)
8 해안 방재림 조성 ․2012~2013 ․해안방재림 조성 20ha, 수목식재 116,723주, 편의시설 등 2,714 푸른산림과 (강갑진)
9 생활폐기물 연료화 및 전용보일러 건립 ․2009~2013 ․연료화 시설 900톤/일, 전용보일러 500톤/일 239,681 자원순환과 (황종섭)
10 부산 지식산업센터 건립 ․2012~2016. 6 ․부산시 북구 금곡대로 550번길 16(금곡동) ․부지 9,900㎡, 연면적15,800㎡, 지하1층/지상6층 300 신성장 산업담당관 ( 김 영 심 )
11 부산 국립과학관 건립 ․2010~2015 ․부지 113,107㎡, 연면적 24,906㎡ (지하1~지상4층) ․전시관, 수장고, 천체투영관, 연구․교육시설 등 1,310 창조과학 산업담당관 (황해련)
12 서민층 가스시설 개선 지원 ․2013년 ․노후 가스시설 개선 (6,292세대, 16개 구․군) 12.9 기간산업 담당관 (김근우)
13 전포로 ~ 하마정 간 도로 확장 ․1994~2014 ․도로확장 L=1,540m, B=35m → 50~100m, 광장조성 A=34,740㎡ 1,850 도로계획과 (김성규)
14 산성터널 민간투자사업 ․2012~2017 ․L=5,620m, B=4차로(터널 4,875m, 평면 745m) 3,004 도로계획과(이재원)

도시철도 1호선 연장(다대선) 건설

사업목적
  • 서부산권 도시철도망 확충으로 지역균형발전 촉진
  • 신평․다대지역의 만성적인 교통난 해소
사업개요
  • 위 치 : 사하구 신평~장림~다대동 일원
  • 사업기간 : 2006~2016
  • 규 모 : L=7.98㎞, 6개역, 차량기지 1개소
  • 총사업비 : 9,554억원(공사비 8,706, 보상비 240, 기타 608)
추진상황
  • '08. 6월, 기본계획 승인(국토해양부)
  • '08. 10월, 기본 및 실시설계 착수(기타공사)
  • '09. 11월, 턴키구간(1~4공구) 착공
  • '10. 11월, 대안구간(5~6공구) 착공
  • '14. 6월, 구조물, 토공, 부대시설 공사 진행 중
  • (‘14. 6월말 기준 총사업 공정률 62.5%)
기대효과
  • 신평․장림․다대지역 만성적 교통난 해소, 다대포 관광객 편의
  • 서부산권 일원 개발수요 대비, 지역간 균형발전 도모
  • 신평․장림․다대지역 등 주변 지역경제 활성화
  • ☎ 문의 부산광역시 교통정책과 888-4392
위치도

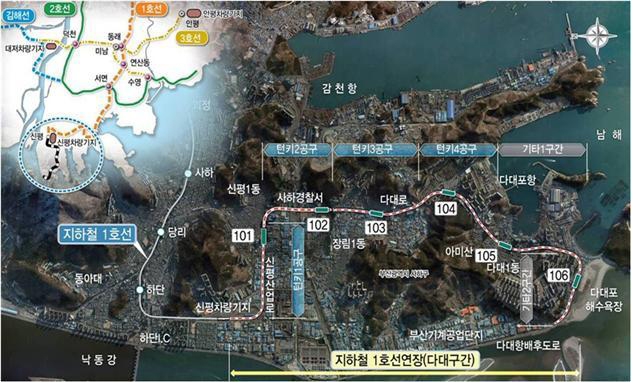

도시철도 1호선 연장(다대선) 건설 위치도
조감도
도시철도 1호선 연장(다대선) 건설 조감도

화물자동차 공영차고지 조성

필요성
  • 수출입 화물운송을 위해 전국의 화물차량이 집중되고 있으나, 화물차 주차공간 부족으로 도심내 불법주차 및 사고위험 상존
  • 불법 주·박차 단속으로 불만이 누적된 화물연대, 차주연합회 등 화물운송업계에서 도심내 화물차공영차고지 조성 강력요구
사업개요
  • 위치(2개소) : 금정구 회동동 28번지 및 노포동 108-2번지 일원
  • 사업기간 : 2009~2016
  • 사업규모 : 부지 123,512㎡, 주차 746면
    • 회동동 차고지 80,419㎡(412면), 노포동 차고지 43,093㎡(334면)
  • 총사업비 : 73,687백만원(시비 7,369, 국비 66,318)
추진상황
  • ‘09. 2월 : 화물차 공영차고지 조성계획 수립
  • ‘11.1월~’12.2월 : GB관리계획 변경, 도시계획시설 결정, 기본・실시설계
  • ‘12.11월 : 회동동 화물차공영차고지 공사 착수
  • ‘14. 7월 : 노포동 화물차공영차고지 공사 착수
기대효과
  • 화물자동차의 불법 주・박차로 인한 도심내 교통체증 및 안전사고 위험 해소
  • 부산항 이용 화물차 운전자들에게 휴식 및 주차공간 제공
위치도

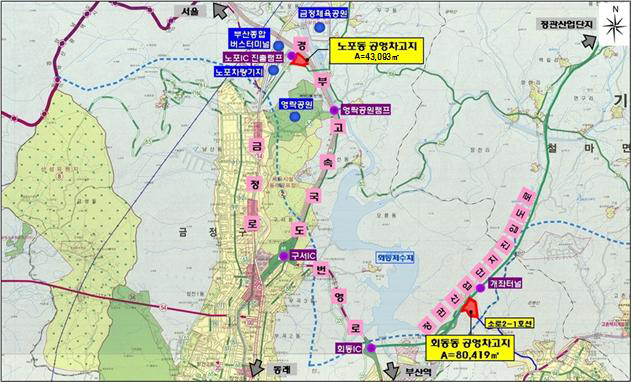

화물자동차 공영차고지 조성 위치도
회동동 화물차공영차고지 조감도
회동동 화물차공영차고지 조감도
노포동 화물차공영차고지 조감도
노포동 화물차공영차고지 조감도

동천로 대중교통전용지구 조성

사업목적
  • 도심지역(서면 일대) 교통혼잡 개선→효율적 승용차 수요관리
  • 대중교통 중심 교통체계 정비→대중교통 우선정책 시행
  • 쾌적한 보행공간 창출(보도 확폭, 수변․녹지공간 확보 등)→도심기능 회복
사업개요
  • 위 치 : 서면 동천로(밀리오레~센트럴스타)
  • 규 모 : L=740m, B=20m
  • 기 간 : 2011~2015
  • 사업내용 : 차로 축소(4차로→2차로), 보도폭 확대, 휴식공간 조성, 이면도로 교통체계 정비, 버스대기시설 정비 등
  • 총사업비 : 8,430백만원(설계비 330백만원, 공사 8,100백만원)
  • 운영방법 : 출․퇴근 추진상황시(07시~09시, 17시~20시) 버스만 통행
추진상황
  • ´09.10월, 대중교통전용지구 타당성 분석 및 기본계획 수립 용역
  • ´11. 6월, 기본 및 실시설계 용역 발주(‘12. 8월 준공)
  • ’12.11월, 부산진구 예산 재배정
  • ‘13. 3월, 한전지중화 공사 착공
  • ‘13. 4월, 동천로 대중교통전용지구 지정 고시
  • ‘13. 6월, 공가통신선로 지중화 공사, 토목공사 착공
  • ‘14. 6월, 공사 진행률 40%
기대효과
  • 도심지 대중교통이용 증대(첨두시 승하차량 약 30% 증가 예상)
  • 도심지 승용차 이용 감소(속도증가/주변가로 서비스 수준 향상)
  • 보행공간 정비에 따른 보행자 증대(약 30% 증가 예상)
  • 쾌적한 도심공간 창출(상권활성화 : 업점수 증가/매출향상)
  • ☎ 문의 부산광역시 대중교통과 888-4476
위치도
동천로 대중교통전용지구 위치도
조감도
동천로 대중교통전용지구 조감도

부산현대미술관 건립

사업목적
  • 현대적인 미술관을 서부산권에 건립하여 부족한 전시공간 확충
  • 비엔날레 전시관, 시민갤러리 등 복합문화공간으로 활용
사업개요
  • 위 치 : 사하구 낙동남로 1191(을숙도문화회관 옆)
  • 사업기간 : 2008~2017
  • 규 모 : 부지 29,900㎡, 연면적 15,290㎡(지하2층/지상4층)
  • 총사업비 : 430억원(국비 164, 시비 266)
추진상황
  • '08. 5월, 건립방침 확정 ⊳ 입지 : 서부산권
  • '08. 12월, 기본계획 수립 용역 시행(‘08.12~’09.9)
  • '10. 10월, 중앙투․융자심사 및 공유재산관리계획 승인
  • '12. 2월, 설계․시공 적격자 선정((주)한진중공업 컨소시엄)
  • '13. 10월, 공사계약 체결
  • '14. 1월, 토사반입 및 연약지반 처리(공사 공정율 2.6%)
기대효과
  • 문화 인프라 확충을 통해 시민 문화향유 접근성 향상
  • 서부산권의 전시공간 부족 해소, 지역 문화예술 활성화 촉진
  • ☎ 문의 부산광역시 문화예술과 888-4111
위치도
부산현대미술관 건립 위치도
조감도
부산현대미술관 건립 조감도

황령산 봉수대 관광자원화사업

사업목적
  • 부산의 중심에 위치하여 부산을 한 눈에 전망할 수 있으며, 특히 야간 경관이 뛰어난 황령산 봉수대의 정상과 가까운 지점에 단체관광객들을 태운 대형버스가 회차 또는 주차할 수 있는 회차지를 조성하여 관광객의 접근성 개선을 위함.
사업개요
  • 사업위치 : 황령산 봉수대 진입로 주변
  • 사업기간 : 2011. 8. ~2013. 12.
  • 사업규모 : 주차장 A=1,950㎡, 진입도로 L=118m, B=8m
  • 총사업비 : 1,250백만원(공사 1,000 보상 100 기타 150)
추진상황
  • ‘11. 8월~’12. 6월, 실시설계 용역 시행
  • ‘12. 7월, 공사착공(건설본부 토목시설부)
  • ‘12. 10월, 도시계획선 분할측량 의뢰(→대한지적공사)
  • ‘12. 11월, 도시계획시설 변경결정 및 실시계획 변경인가 고시
  • ‘12. 11월~’13. 7월, 토지보상 추진
  • ‘13. 7월, 공사착수
  • ‘13. 9월, 진입도로 및 회차지 부지 옹벽설치
  • ‘13. 12월, 공사 준공
기대효과
  • 정상과 가까운 지점까지 단체관광객들을 태운 대형버스의 접근성 개선으로 관광활성화 기여
  • ☎ 문의 부산광역시 관광진흥과 888-4281
위치도

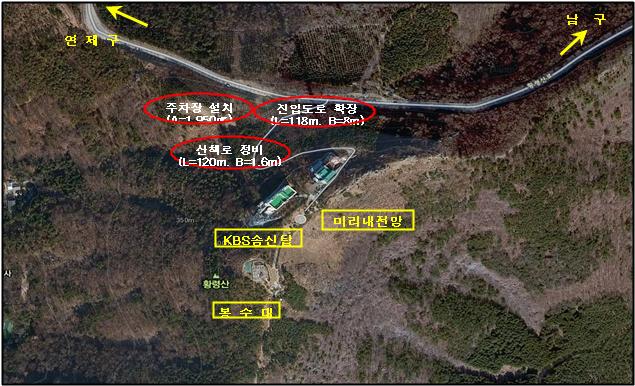

황령산 봉수대 관광자원화사업 위치도
조감도
황령산 봉수대 관광자원화사업 조감도

부산박물관 제1관 전시실 리모델링 공사

사업목적
  • 노후화된 전시 설비 보완을 통한 관람 불편 해소
  • 쾌적한 관람환경 제공 및 박물관 이미지 개선
사업개요
  • 위 치 : 남구 유엔평화로 63 (부산박물관 제1관 상설전시실)
  • 사업기간 : 2013. 3월~12월
  • 규 모 : 1313.81㎡(전시실 797.81㎡, 휴게공간 516㎡)
  • 총사업비 : 8억원
추진상황
  • '13. 3월, 기본계획 수립
  • '13. 6월, 업체선정
  • '13. 9월, 전시실 실시설계 및 공사 착공
  • '13. 12월, 전시공사 완료
  • '14. 1월, 전시연출 작업 완료
기대효과
  • 노후 전시시설의 환경 개선을 통한 대시민 문화서비스 강화
  • 박물관 이미지 개선 및 부산시의 위상 강화
  • ☎ 문의 부산광역시립박물관 610-7142
위치도
부산박물관 제1관 전시실 리모델링 공사 위치도
조감도
부산박물관 제1관 전시실 리모델링 공사 조감도

수영사업소 태양광발전시설 설치

사업목적
  • 환경기초시설 내 신재생에너지(태양광발전) 시설 설치를 통한 에너지 사용량 절감 및 온실가스 감축 추진
  • 하수처리장 방문 시민 대상 신재생에너지 시설 홍보
사업개요
  • 위 치 : 부산환경공단 수영사업소(송풍기동 및 탈수동 옥상)
  • 사업기간 : 2012~2013
  • 규 모 : 태양광발전 124.8kW
  • 총사업비 : 7.2억원
추진상황
  • '12. 3월, 시설설치 업무협약 체결(부산시 ↔ 한국환경공단)
  • '12. 11월, 기본 및 실시설계 준공(착수, 8월)
  • ’12. 12월, 시설 설치 용량 변경 (100kW → 124.8kW)
  • '13. 3월, 시설설치 착공
  • '13. 9월, 시설설치 준공
기대효과
  • 신재생에너지 설치에 따른 에너지 사용량 감소
  • 하수처리장 내 친환경시설 설치 시민홍보 효과
  • ☎ 문의 부산광역시 환경정책과 888-4881
위치도

수영사업소 태양광발전시설 설치 위치도
조감도
수영사업소 태양광발전시설 설치 조감도

해안 방재림 조성

사업목적
  • 지구온난화로 인한 해수면 상승 등으로 해일과 같은 자연재해가 더욱 대형화될 것으로 예상, 재해방지 효과가 높은 해안방재림 조성으로 자연재해 피해 최소화
사업개요

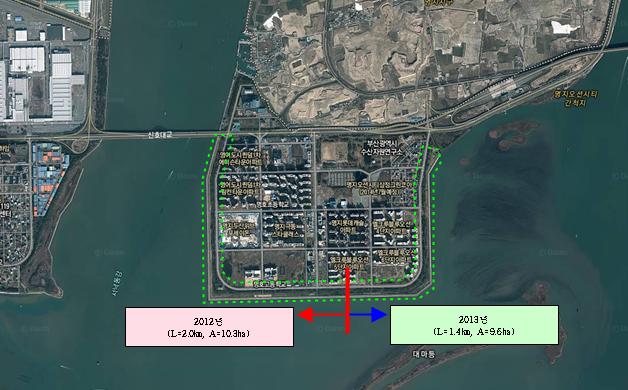

  • 위 치 : 강서구 명지동 명지오션시티 일원
  • 사업규모 : 207,152㎡(완충녹지)
    • 해안방재림 조성 : 20㏊(L=3.4㎞, B=40~50m), 수목식재 116,723주
    • 편의시설 : 산책로 3.4㎞, 쉼터 1개소, 파고라 등 9종 46점
  • 총사업비 : 2,714백만원 ▷ 국비 1,900 시비 814
  • 사업기간 : 2012년 ~ 2013년
추진상황
  • ’12. 1. : 추진계획 수립
  • ’12. 2. : 타당성평가 용역완료
  • ’12. 3. : 주민설명회 및 실시설계 용역완료
  • ’12. 10. : 해안방재림 1차 조성완료(수목 26,757주, 산책로 2.0㎞)
  • ‘13. 8. : 해안방재림 2차 조성완료(수목 17,220주, 산책로 1.4㎞)
기대효과
  • 해안과 연접된 지역에 해안방재림 조성으로 모래날림, 해일, 풍랑에 의한 피해 감소 기여
  • 산책로, 쉼터, 전망대 등 편의시설 설치로 평상시 해안 휴양공간으로 활용
  • ☎ 문의 부산광역시 푸른산림과 888-5222
위치도

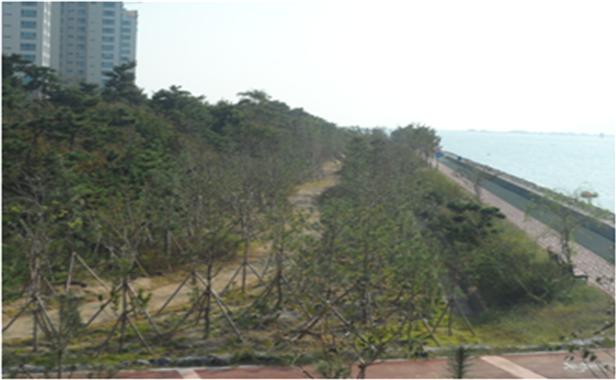

해안 방재림 조성 위치도
조감도
해안 방재림 조성 조감도

생활폐기물 연료화 및 전용보일러 건립

사업목적
  • 소각 및 매립에 의존하는 폐기물 관리 시스템을 저탄소 녹색성장기반 구축과 신재생 에너지를 생산하는 시스템으로 개선
사업개요(2009~2013)
  • 위 치 : 강서구 한적길 64(생곡동)
  • 사업규모 : 연료화시설 900톤/일, 전용보일러 500톤/일
    • 부지면적 : 66,653㎡
  • 총사업비 : 239,681백만원(국비 109,192 시비 28,429 민자 102,060)
  • 사업기간 : 2009. 11 ~ 2013. 10
추진상황
  • ’08. 06 : 사업제안서 제출(부산 이앤이 ⇒ 우리 시)
  • ’09. 01 : 민간제안사업 시의회 채택동의, 중앙민투 심의완료
  • ’09. 11 : 실시협약 체결 및 사업시행자 지정
  • ’10. 09 : 실시계획 승인
  • ’10. 10 : 공사착공
  • ’13. 10 : 준공
기대효과
  • 신재생 에너지(전력) 생산(25MWh) 및 판매
  • 온실가스 배출감축 및 매립장 사용기간 연장(9년)
  • 노후 소각시설 대체
  • ☎ 문의 부산광역시 자원순환과 888-5042

지식산업센터 건립사업

사업목적
  • 도심의 지속적인 공장용지 가격 상승으로 입지에 어려움을 겪는 영세 중소기업의 입지애로 해소
  • 노동집약적 임가공업종 기업에 대해 입주기회를 확대하여 저소득층 지역주민의 고용확대를 통한 생산적 일자리 창출
사업개요(2012~2016)
  • 위 치 : 부산시 북구 금곡대로 550번길 16(금곡동)
  • 규 모 : 부지면적 9,900㎡, 연면적 15,800㎡, 지하1층/지상6층
  • 사 업 비 : 300억원(보상비 79, 공사비 등 221) ▷ 국비158, 시비 142
  • 사업기간 : 2012. ~2016. 6
추진상황
  • ’12. 10 : 사업계획 수립
  • ’13. 1 : 사업계획 이관(건설본부)
  • ’13. 3 : 토지 매입(조달청)
  • ’13. 5 : 설계공모
  • ’13. 9 ~ ‘14. 7 : 설계용역
  • ’14. 10 ~ ‘15. 6 : 공사
기대효과
  • 고용창출 등에 따른 지역의 경제적 파급효과 증대
    • 지역소득 증대 97억원, 고용유발 350명
  • 저렴한 임대료의 산업공간 제공으로 역외 기업 유치 제고
  • ☎ 문의 부산광역시 신성장산업담당관 888-2434
위치도
지식산업센터 건립사업 위치도
조감도
지식산업센터 건립사업 조감도

국립 부산과학관 건립

사업목적
  • 동남권 지역(800만 주민)에 과학기술 대중화를 위한 국립 과학관을 건립하여 지역균형발전 및 과학기술 혜택 제공
사업개요

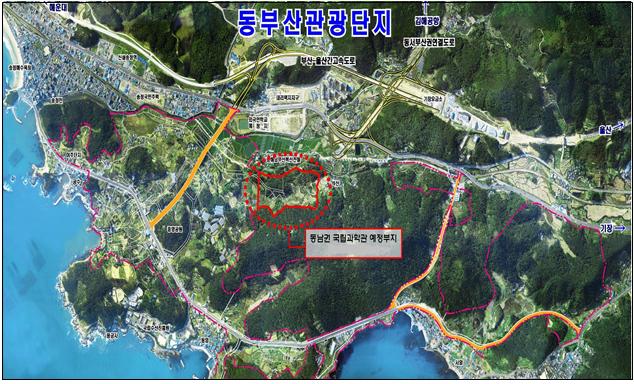

  • 위 치 : 기장군 기장읍 석산리 동부산관광단지 내
  • 사업기간 : 2010~2015
  • 규 모 : 부지 113,107㎡, 연면적 24,906㎡
  • 총사업비 : 1,310억원(국비 917, 시비 393)
추진상황
  • ‘10. : 예비타당성조사 완료(KDI,6월), 부산과학관 건립기본계획 고시(10월), 건립공사 입찰방식(턴키) 결정(국토부,12월)
  • ‘11. : 과학관 운영비 분담협약(기재부↔시),건립협약(시↔교과부)
    • 운영비 분담(정부60%, 시40%), 사업비 분담(정부70%, 시30%)
  • ‘12. : 건립공사 기본설계완료(5.31), 실시설계 적격자 선정(6.8)
  • ‘13. : 전시물설계 및 제작설치 계약(1.17), 건축공사 착공(1.28)
  • ‘14.6. : 건축 65%(지하1~4층 골조공사 완료), 전시물제작 중
기대효과
  • 동남권 지역민의 과학문화혜택 제공과 지역균형발전에 기여
  • 청소년들에게 학교 밖 과학 교육체험의 장으로 활용, 과학에 대한 관심제고로 우수과학인력 양성기반 조성
  • ☎ 문의 부산광역시 창조과학산업담당관 888-2502
위치도
국립 부산과학관 건립 위치도
조감도
국립 부산과학관 건립 조감도

서민층 가스시설 개선 지원

사업목적
  • 가스사고에 취약하고 경제적 여력이 부족한 서민층(기초생활 수급자, 차상위계층 등) 가스시설 개선 지원을 통해 가스사고 사전예방
사업개요
  • 사업대상 : 6,292세대(기초생활수급자, 차상위계층 등)
  • 사업기간 : 2013년(’12~’15년 한시적 국비 교부계획)
  • 사업내용 : LPG호스 금속배관 교체, 휴즈콕 등 안전장치 설치
  • 총사업비 : 1,286백만원(국비 1,029, 구·군비 257), 국비 80%, 구·군비 20%
    • 서민층 가스시설 개선사업비 교부(산업통상자원부→광역시도)
추진상황
  • '12. 10월, 구․군 지원 대상 수요조사
  • '13. 03월, 추경전 사용 승인후 구․군에 배부
  • '13. 04월, 구․군, 한국가스안전공사와 공사협약체결(공기관등에 대한 대행사업비)
  • '13. 04~11월, 시설개선 및 검수(한국가스안전공사)
  • '13. 12월, 사업평가 및 정산 (구․군, 시, 산업통상자원부)
기대효과
  • 노후 가스시설 교체로 가스안전사고 예방
  • 서민층의 안정적인 에너지 사용을 위한 시설개선으로 서민생활 기반 안정성 확보
  • ☎ 문의 부산광역시 기간산업담당관 888-2595

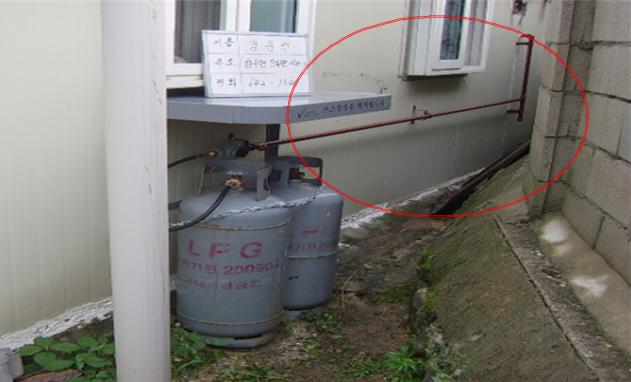

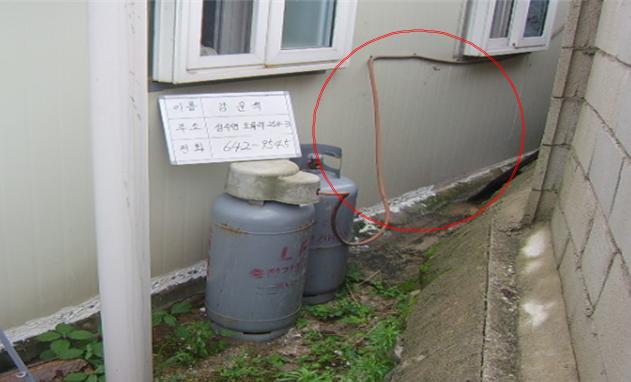

개선전(노후 휴즈콕 및 고무호스)
개선전(노후 휴즈콕 및 고무호스)
개선후(휴즈콕 및 금속배관 교체)
개선후(휴즈콕 및 금속배관 교체)

전포로~하마정간 도로확장

사업목적
  • 교통체계개선으로 송공삼거리~하마정 사거리간 만성적인 교통체증 해소
  • 부산의 상징적․대표적인 도심 보행광장 조성
사업개요
  • 위 치 : 부산진구 삼전교차로~하마정 사거리간
  • 사업기간 : 1994~2014
  • 사업규모 : 도로확장 L=1,540m, B=35m→50∼100m
    광장조성 A=34,740㎡(L=700m, B=45∼78m)
  • 총사업비 : 1,850억원(공사 56,223, 보상 125,577, 기타 3,200)
추진상황
  • ‘72. 2 : 도시계획시설결정(도로·광장) 완료
  • ‘94. 1 : 전포로~하마정간 도로확장 위한 보상 및 건물 철거 추진
  • ‘10.10 : 기본 및 실시설계용역 착수(도로계획과)
  • ‘12. 3 : 도로확장공사 착공 및 감리용역(광장 포함) 착수
  • ‘12.11 : 광장조성공사(토목·건축) 착공 ※ 조경공사 착공 : ’13. 6월
  • ‘13. 9 : 중앙로 가림막(EGI휀스) 설치(L=1,417m) 완료
  • ‘13.11 : 전포천 하수BOX 설치(L=154m) 완료
  • ‘13.12 : 도로확장 및 광장공사(잔디식재, 판석포장 등) 시행 ※ ’14.7월 준공
기대효과
  • 송공삼거리~하마정 사거리간 만성적인 교통체증 해소
  • 광장조성으로 시민들에게 쾌적한 휴식공간 및 다양한 열린 문화 공간 제공으로 삶의 질 향상과 주변개발 촉진으로 지역 경제활성화에 기여
  • ☎ 문의 부산광역시 도로계획과 888-3034
위치도

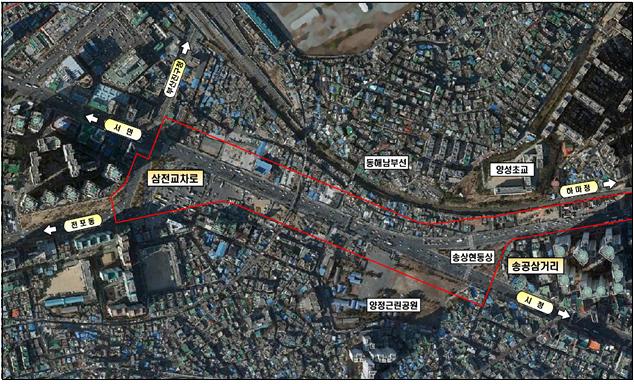

전포로~하마정간 도로확장 위치도
조감도
전포로~하마정간 도로확장 조감도

산성터널 민간투자사업

사업목적
  • 부산 동⋅서부산권 지역간을 연결하는 외부순환도로망의 일부구간 으로서 만덕로 등의 주요간선도로의 심각한 교통난 해소와 화명대교 및 산성터널 접속도로(화명․금정측)와의 연계성 확보
사업개요
  • 위치(구간) : 북구 화명동 ~ 금정구 장전동
  • 사업규모 : L= 5,620m, B= 4차로(터널 4,875m, 평면 745m)
  • 총사업비 : 3,004억원(국비 164, 시비 425 민자 2,415)
    • (공사 2,146, 보상 261, 설계․감리 143 기타 454)
  • 사업기간 : 2012년 ~ 2017년(6년간)(협약 4년6월)
추진상황
  • ‘05.11.22 : 산성터널 민간제안서 접수(포스코건설 외 12개사)
  • ‘06.09.13 : 산성터널 적격성조사 검토(PIMAC) ⇒ B/C 1.16
  • ‘11.02~12 : 실시협약 협상(PIMAC 주관, 총 32회)
  • ‘12.04.19 : 실시협약 체결
  • ‘13.04.17 : 실시계획 승인고시
  • ‘13.08.30 : 공사 착공(착공계 제출) - 2018년 준공예정
  • ‘14.03.18 : 터널 갱구부 보상(공탁)완료, 수용개시
  • ‘14.07월 : 시, 종점 갱구부 벌목 및 터파기 작업 중(공정 9%)
기대효과
  • 도심지 교통체계 개선으로 대도시권 주요간선도로의 심각한 교통난 완화를 통한 교통혼잡비용 감소 및 지역주민 불편해소
  • 물류비 절감으로 국가경쟁력 제고와 지역경제 활성화
  • ☎ 문의 부산광역시 도로계획과 888-3024

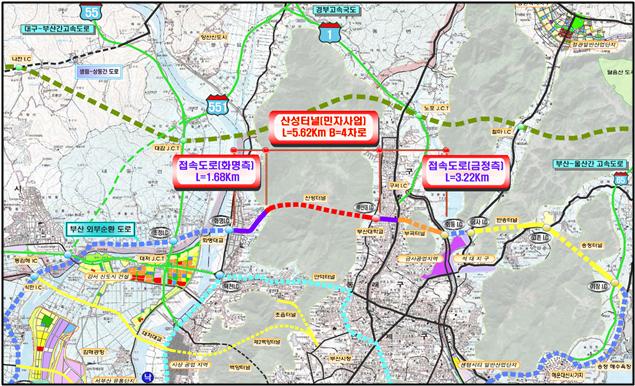

위치도

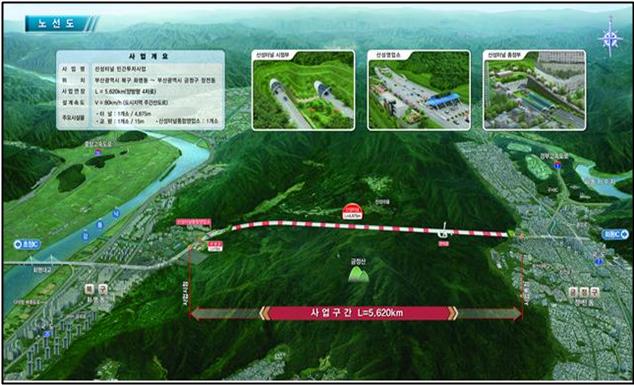

 위치도
조감도
 조감도

자료관리 담당부서

예산담당관
051-888-1241
최근 업데이트
2024-09-11

페이지만족도

페이지만족도

이 페이지에서 제공하는 정보에 만족하십니까?

평균 : 0참여 : 0

댓글은 자유로운 의견 공유를 위한 장이므로 부산시에 대한 신고, 제안, 건의 등 답변이나 개선이 필요한 사항에 대해서는 부산민원 120 - 민원신청 을 이용해 주시고, 내용 입력시 주민등록번호, 연락처 등 개인정보가 노출되지 않도록 주의하여 주시기 바랍니다.

상업광고, 저속한 표현, 정치적 내용, 개인정보 노출 등은 별도의 통보없이 삭제될 수 있습니다. 부산민원 120 바로가기
