2022 재정공시 특수공시 대상사업
(단위 : 억원)
연번 | 사 업 명 | 사업개요 | 총사업비 | 담당부서명 (담당자) |
---|---|---|---|---|
1 | 감동진 문화포구 조성사업 |
|
187.2 | 도시균형개발과 (나금남) |
2 | 수영강 휴먼브릿지 조성 |
|
290 | 보행도시정책과 (감경욱) |
3 | 사상공업지역 재생사업 인프라 개발 |
|
1,560 | 도시균형개발과 (나금남) |
4 | 지역산업 복지센터 조성 |
|
161.6 | 창조도시과 (박성우) |
5 | 내부순환(만덕~센텀) 도시고속화도로건설 |
|
7,860 | 도로계획과 (장성원) |
6 | 문전교차로 지하차도 건설 |
|
282 | 도로계획과 (김태균) |
7 | 사상역 광역환승센터 개설 |
|
214 | 공공교통정책과 (주명우) |
8 | 도시철도 사상~하단간 건설 |
|
6,862 | 도시철도과 (신창수) |
9 | 서면~사상 BRT 구축 |
|
218 | 버스운영과 (김정태) |
10 | 자갈치 수산명소화 조성사업 |
|
195.2 | 수산유통가공과 (이상희) |

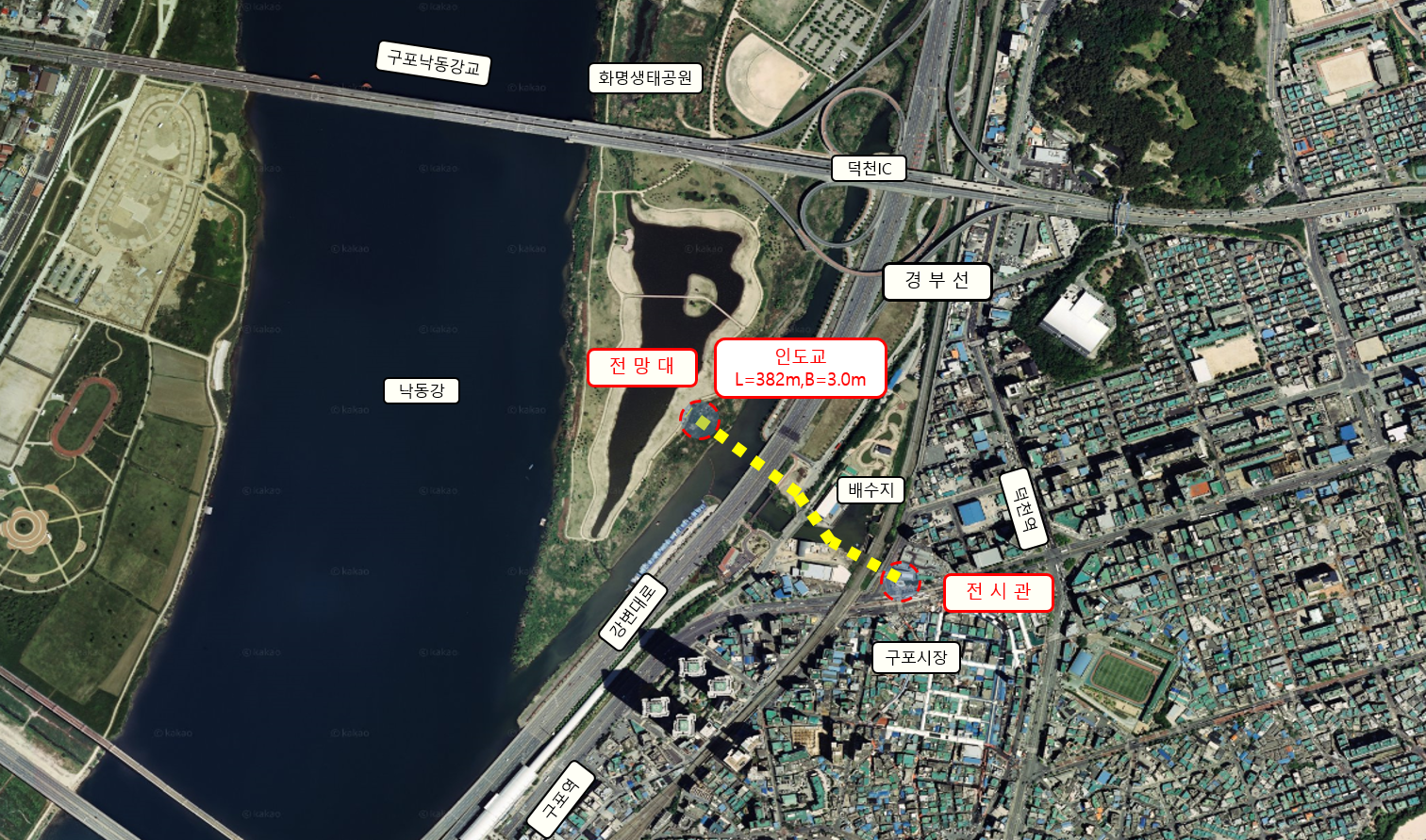

감동진 문화포구 조성사업
사업목적
- 철도·도로로 단절된 화명생태공원과 구포역세권 등을 공중보행로로 연결, 강과 도시의 이음을 통한 낙동강 강문화 체험과 지역경제 활성화 기여
사업개요
- 사업위치 : 북구 구포동 구포시장입구 ~ 화명생태공원
- 사업규모 : 인도교(금빛노을브릿지) 설치 L=382m B=3m
- 소요예산 : 187억원(공사 167, 기타 20)
- 사업기간 : 2017년 ~ 2022년
추진상황
- ’18. 5. : 기본 및 실시설계용역 착수
- ’18. 8. : 경관디자인심의회 개최
- ’19. 1. : 노선평면계획 확정
- ’19.12. : 기본 및 실시설계용역 완료
- ‘20. 5. : 공사착공
- ‘22. 5. : 공사준공
기대효과
- 접근로 개선에 따른 다양한 강문화 체험공간 제공
- 덕천동 젊음의 거리, 구포역세권과 연계한 지역경제 활성화 기여
☎ 문의 / 부산광역시 도시균형개발과 888-2771
위치도
현장사진
수영강 휴먼브리지 조성
사업목적
- 사람중심 보행도시 만들기의 랜드마크 사업으로, 동부산권 대표적 단절구간인 센텀(영화의전당 등)와 주거밀집지역인 수영구와의 연결을 통해 수변문화공간 창출 및 보행관광 활성화 기여
사업개요
- 위 치 : 수영강 일원(해운대구 영화의전당 주변)
- 규 모 : 보행교 설치(L=214m, B=7~18m) 및 탐방로 구축
- 총사업비 : 290억원
추진상황
- ’20. 4. : 기본 및 실시설계 용역 착수
- ’20. 11. : 경관심의 신청(’21. 2. 심의완료)
- ’21. 8. : 구. 한진CY부지 공공기여금 사업 시행 결정
- ’22. 4. : 설계VE 및 용역 최종보고회
- ’22. 6. : 건설기술심의위원회 심의
- ’22. 8. : 투자심사(재심사) 완료 및 설계 안정성 검토
- ’22. 10. : 보행교 건설공사 업무 이관(市→건설본부)
- ’23. 1. : 보행교 건설공사 착공(1.10.) 및 기공식 개최(1.13.)
- ’23. 3. : 보행교 건설사업관리용역 착수
- ’23. 4. : 보행교 시점부 디자인 변경 결정, 기본 및 실시설계 용역 준공
- ’23. 5. : 조경공사 시행(지장수목 이식, ‘23.6. 완료)
- ’23. 6. : 종점부(나루공원) 현장사무실 및 제작장 설치공사
- ’25. 12. : 공사 준공 및 시설물 이관
기대효과
- 센텀과 수영지역 연결성 강화로 수변문화공간 창출 및 보행관광 활성화 기여
☎ 문의 / 부산광역시 보행도시정책과 888-1322

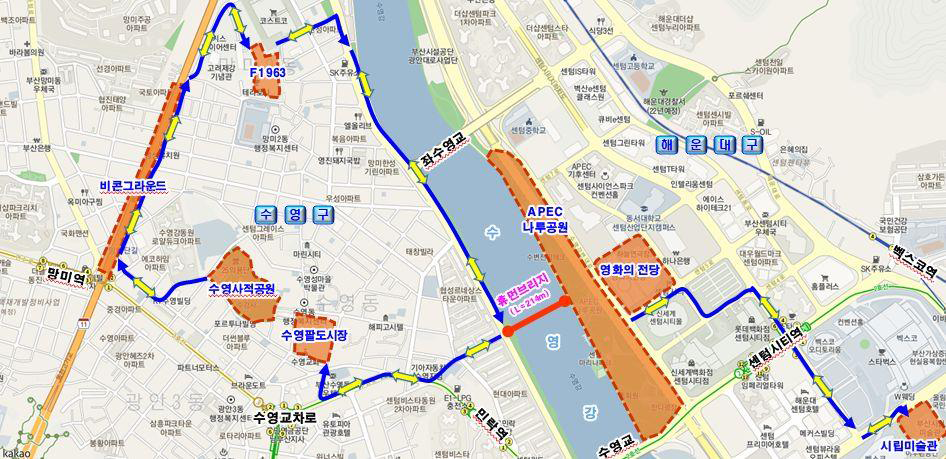

위치도 및 조감도
사상공업지역 재생사업 인프라 개발
사업목적
- 1990년대이후 전통적 주력산업(신발산업 등) 쇠퇴 및 기반시설 노후화로 인한 기업 역외이전 등 산업단지 경쟁력 저하에 따른 부족한 기반시설 확충
사업개요
- 사업위치 : 사상구 주례·감전·학장동 일원
- 사업규모 : 도로확장 4개소 L=5,178m, B=10~30m
- 소요예산 : 1,560억원(공사 400, 보상 1,103, 기타 57)
- 사업기간 : 2010년 ~ 2025년
추진상황
- ‘09. 9. : 재생사업 우선사업지구 선청(국토해양부)
- ’15. 4. : 사상공업지역 재생사업지구 지정 고시
- ’16. 7. : KDI, 예비타당성조사 완료
- ‘20.10. : 사상재생사업지구(일반산업단지)재생사업지구계획 승인·고시
- ‘20.12. : 새벽로 확장 공사 착공 ▷ 1차 공사 완료(‘22. 10.)
- ‘23. 6. : 학장초교 남측도로 확장 보상 추진 중
기대효과
- 기반시설 정비·확충으로 산업단지 인프라 구축 및 노후공업지역 활성화
☎ 문의 / 부산광역시 도시균형개발과 888-2771

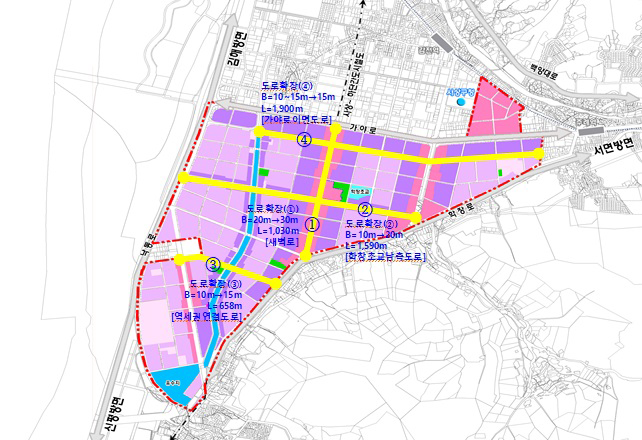

위치도 및 사업계획
지역산업 복지센터(조선해양복합센터) 조성
사업목적
- 쇠퇴한 수리조선산업 활성화를 위하여 영도 대평동 일원 기존 건물을 리모델링하여, 선박 AR/VR 가상화센터, 선박 역설계 엔지니어링 육성 등 수리조선산업 지원을 위한 거점시설로서 조성코자 함
사업개요
- 장 소 : 영도구 대평동1가 80번지 일원(토토볼링장)
- 규 모 : 지하1층/지상5층, 연면적 3,763.6㎡, 대지 2,173.9㎡)
- 사 업 비 : 161.6억원(공사 및 설계비 80.3, 부지매입비 81.3억)
- 사업기간 : 2020년 ~ 2023년
추진상황
- ‘20. 4. : 토지 및 건물 매매계약 체결 ⇒ ‘21.2. 소유권 이전 완료
- ‘20. 12. : 구조검토 및 기본구상 용역 완료
- ‘21.1.~3. : 발주계획심의, 계약심의 등 행정절차 이행
- ‘21.2.~6. : 공공건축심의 및 설계공모, 기존 건축물 석면해제처리
- ‘21.7.~11. : 실시설계용역
- ‘21. 12. : 리모델링 공사 착공
- ‘23. 03. : 리모델링 공사 준공
- ‘23. 05. : 입주 및 관리운영
기대효과
- 쇠퇴한 수리조선산업 지원시설 공간 조성으로 지역활성화 도모
- 고부가가치 산업 기반 마련으로 지속력 있는 선박 수리산업 생태계 기반 조성

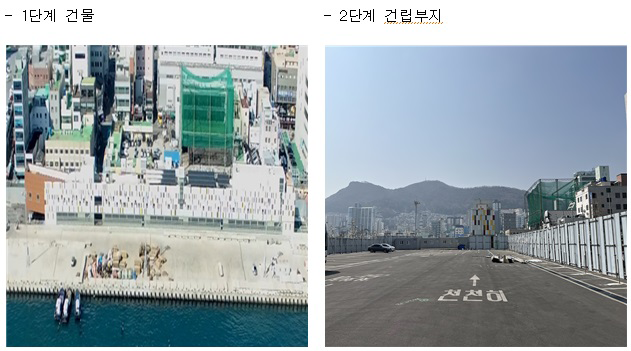

☎ 문의 / 부산광역시 창조도시과 888-4191
착공전
준공후

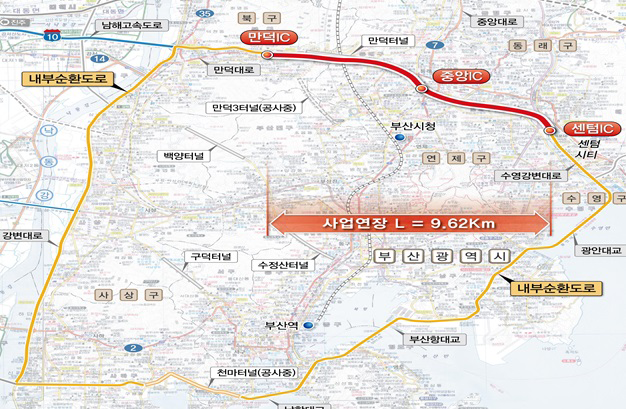

내부순환(만덕~센텀) 도시고속화도로 건설
사업목적
- 부산의 내부순환도로망 구축을 위한 도심지 간선도로의 효율성 제고 및 환경친화적 도로건설로 지상부 대기환경 개선 및 기존도로(만덕대로, 충렬대로) 교통혼잡 개선
사업개요
- 위 치 : 북구 만덕동 ~ 해운대구 재송동
- 사업/운영기간 : 2019.11.~2024.11.(5년간) / 2024년~2064년(40년간)
- 규 모 : 도로건설 L=9,620m, B=4차로 (진출입시설 3개소)
- 총사업비 : 7,860억원(국비 898, 시비 1,077, 민자 5,885)
추진상황
- ‘13.10. : 사업제안서(수정) 접수 )
- ‘15.10. : 제3자 제안공고 [부산시공고 제2015-1881호]
- ‘16. 3. ~ `17.11. : PIMAC 주관 협상 추진(총34회 협상)
- ‘17.12. : 실시협약(안) 민간투자사업 중앙심의(기획재정부)
- ‘18. 1. : 실시협약 체결 및 사업자 지정통보
- ‘18. 1. ~ ’19. 6. : 실시설계(제영향평가 및 심의) 추진
- ‘19. 6. ~ 7. : 실시계획 승인 신청 및 관계기관 협의
- ‘19. 8. ~ 9. : 실시계획 승인 및 기공식 개최
- ‘19.11. : 공사 착공 (’22.12.31. 공정률 33%
기대효과
- 동‧서간 연결 간선도로망 확충으로 만성적인 교통체증 해소 교통 분산 효과를 통한 원활한 소통으로 지역 발전 기대
☎ 문의 / 부산광역시 도로계획과 888-2725

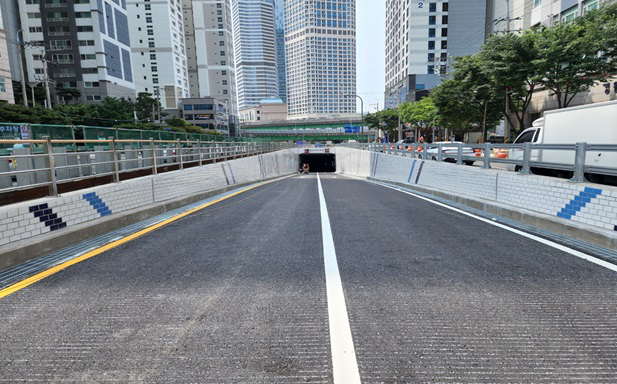

위치도

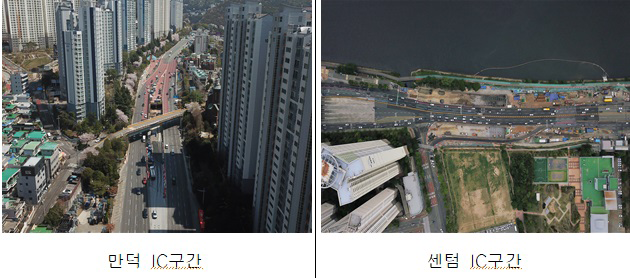

현장사진
문전교차로 지하차도 건설
사업목적
- 상습 정체구간인 전포동~문현동의 문전교차로에 지하차도 건설을 통한 극심한 도심지 교통난 해소
사업개요
- 위 치 : 부산진구 전포동 문전교차로 일원
- 규 모 : 지하차도 L=435.7m, B=8.0~8.5m(2차로 하행)
- 사업기간 : 2016년 ~ 2022년
- 총사업비 : 282억원(국비 138, 시비 144)
추진상황
- ’11. 1. : 문전교차로 교통소통대책 검토보고
- ’16. 4. : 제3차 대도시권 혼잡도로개선 대상사업 선정(국토교통부)
- ‘16. 7.~’17.12. : 기본 및 실시설계용역 시행
- ‘18. 7. : 공사 착공
- ‘22. 4. : 지하차도 구조물공 완료
- ’22. 7. : 공사 준공
기대효과
- 부산진구 전포동~남구 문현동을 연결하는 지하차도 건설을 통해 문전교차로 일원 교통정체 해소 및 이동시간 단축으로 시민의 경제적 효과 상승
☎ 문의 / 부산광역시 도로계획과 888-2722

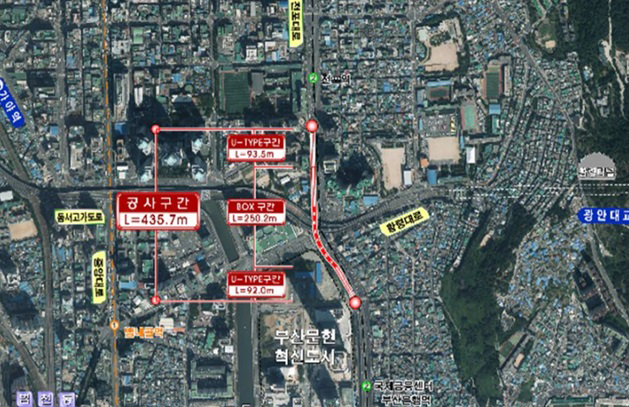

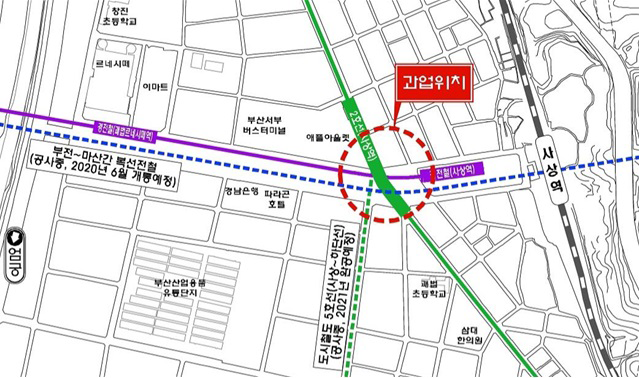

위치도 및 현장사진
사상역 광역환승센터 건설
사업목적
- 사상역은 교통수단이 밀집된 교통의 결절지로 이용객의 환승 편의시설 확충 필요
- 교통수단 간 이용자 중심 환승체계 개선으로 대중교통 이용 증가 및 편의 제공
사업개요
- 사업위치 : 부산광역시 사상구 괘법동 (사상역 일원)
- 사업기간 : 2019. ~ 2024.
- 총사업비 : 214억(국비 65, 시비 149)
- ※ 총사업비 및 사업기간 변경
- 사업기간 연장 : (당초) ‘23.11. → ‘24. 7. (8개월 연장)
- ※ 총사업비 및 사업기간 변경
- 사업내용 : 무빙워크, 에스컬레이터, 엘리베이터 등 환승편의시설 1식
추진상황
- ’17. 1. : 제3차 대도시권 광역교통시행계획(‘17~’20) 반영(국토부)
- ’19. 4. : 타당성조사 및 기본계획용역 실시
- ’20.3. : 기본 및 실시설계 용역
- 21.12. : 공사 및 감리 계약
- ’22. 1. : 공사착공
- ’22. 2. : 행정절차(철도보호지구 행위신고, 안전관리계획 등)추진
- ’22.10. : 공사개시
- ‘23. 5. : 사업기간(~‘23.11. → ~‘24.7.) 및 사업내용(E/L 2대→1대) 변경
- ’23. 6. : 가시설(시트파일)설치, 무빙워크 제작, 터널 굴진 등 진행중
기대효과
- 대중교통 수단 간 환승편의 제공으로 대중교통 이용 활성화
기대효과
- 기존 도시철도와 연계한 대중교통 불편해소 및 지역발전 촉진
☎ 문의 / 부산광역시 공공교통정책과 888-3921

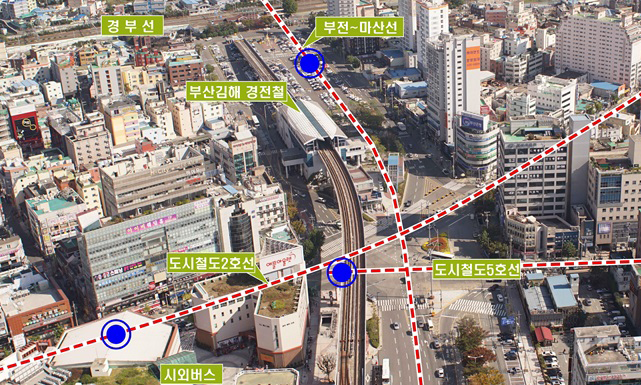

위치도 및 현장사진
도시철도 사상~하단간 건설
사업목적
- 도시철도 건설로 사상, 사하구 등 서부산권 지역의 대중교통망 확충
사업개요
- 위 치 : 사상역(2호선) ~ 하단역(1호선)
- 규 모 : L=6.9km, 정거장(7개소) 및 차량기지(1개소)
- 기 간 : 2010 ~ 2026년
- 총사업비 : 6,862억원(국비 3,835, 시비 3,027)
추진상황
- ’10. 3. : 예비타당성조사 통과(KDI, B/C=0.872, AHP=0.503)
- ’13. 1. : 기본계획 승인(국토부→시) ▷ ‘16.6. 사업계획 승인
- ’15.12.∼‘17. 5. : 전공구(1∼5공구) 공사 착공
- ‘22.11 : 기본계획(’23.→‘26.사업기간연장)변경 사전협의 신청
- ’23. 1.∼‘23. 6. : 기본계획 변경 행정절차 협의·준비 등
- ‘23. 6 : 공사 진행중(공정율 56.48%)
기대효과
- 기존 도시철도와 연계한 대중교통 불편해소 및 지역발전 촉진
☎ 문의 / 부산광역시 도시철도과 888-4075

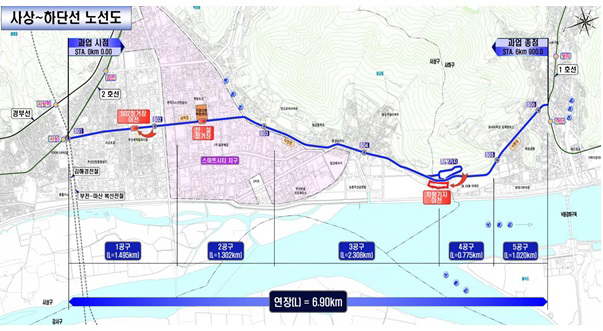

위치도
서면~사상 BRT 구축
사업목적
- 가야대로 대중교통 이용 서비스 증진을 위해 서면~사상간 BRT 추진
- BRT 구축하여 대중교통 이용증대 및 도시교통 운영체계 개선
사업개요
- 위 치 : 서면교차로 ~ 주례교차로
- 사업기간 : 2020년 ~ 2022년
- 규 모 : L=5.4km
- 총사업비 : 218억원(국비109, 시비109)
추진상황
- '18.11월, BRT 종합계획 반영(국토교통부 고시, 2018-742)
- '19. 7월, 투자사업심사 승인
- '20. 4월, 기본 및 실시설계 용역 착수
- '21. 4월, 주민설명회 개최(부산진구, 사상구)
- '21. 8월, 기본 및 실시설계 용역 완료
- '21.10월, 투자사업심사 승인(재심사)
- '21.12월, 공사착공
- ‘22.12. : 개통
기대효과
- 버스 속도 및 정시성 향상으로 대중교통 이용 활성화 유도
- 승용차 이용자의 대중교통으로 수단전환에 따라 교통혼잡 완화
☎ 문의 / 부산광역시 버스운영과 888-3972

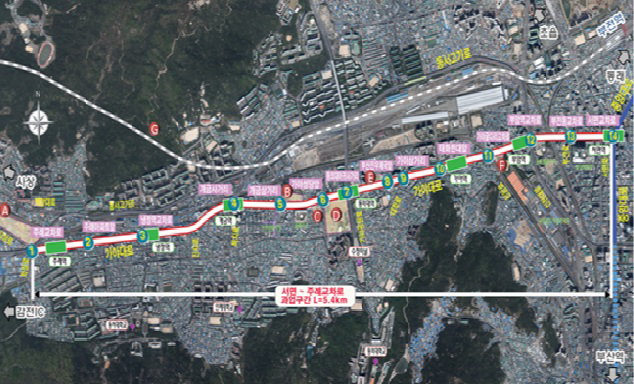

위치도
현장사진

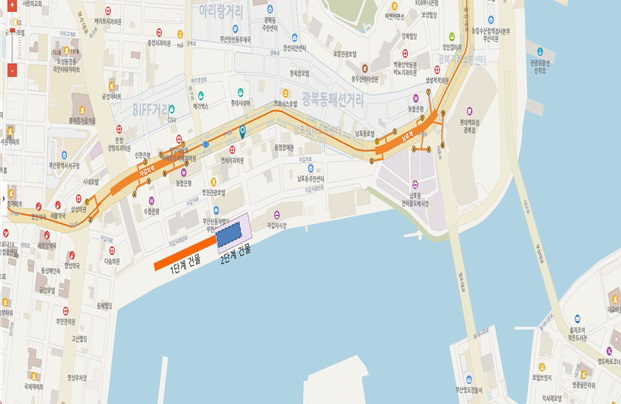

자갈치 수산명소화 조성사업
사업목적
- 자갈치일원 수산 관광자원화를 위해서는 해방이후 형성, 약7~80년간 무분별하게 난립 중인 소규모 노점정비 선행 불가피
- 현대식 판매시설 건립을 통한 노점이전과 계획도로 개통 및 항만구역 재정비로 국내최대 수산물특화관광단지로 조성
사업개요
- 사업장위치 : (1단계)중구남포동6가117-3
(2단계)중구남포동5가 117-6외5필지 - 사업내용 : 노점이전을 위한 수산물판매시설 건립후 노점정비
- 사업규모 : (1단계) `14~`20, 93.44억, 연면적 2,441.65㎡, 지상3층
(2단계) `20~`24, 101.79억, 연면적 1,827.16㎡, 지상3층 - 총사업비 : 195.23억원(국비46.72, 시비148.51)
*별도 : 내진보강20억(국비17,시비3), 시설개선19억(시비)
추진상황
- ‘14. 5. : 자갈치 수산명소화 조성계획 수립
- ‘19. 11. : 1단계 사업 준공(착공 ’17.4.)
- ’20. 4. : 1단계 시설개선 및 2단계 사업계획 수립
- ’20. 12. : 1단계 사업부지 내진 보강공사 준공(착공 ’20.5.)
- ’22. 2. : 1단계 시설개선공사 준공(착수 ’21.7.)
- ’23. 2. : 2단계 사업 착공
기대효과
- 노점 완전 정비 후 계획도로 개통 및 항만구역 회복을 통해 도시기능 정상화 및 부산대표 관광명소로 조성
- 수산물 판매상가 집적화로 용두산・자갈치관광특구 활성화 기여
☎ 문의 / 부산광역시 수산유진흥과 888-5422
